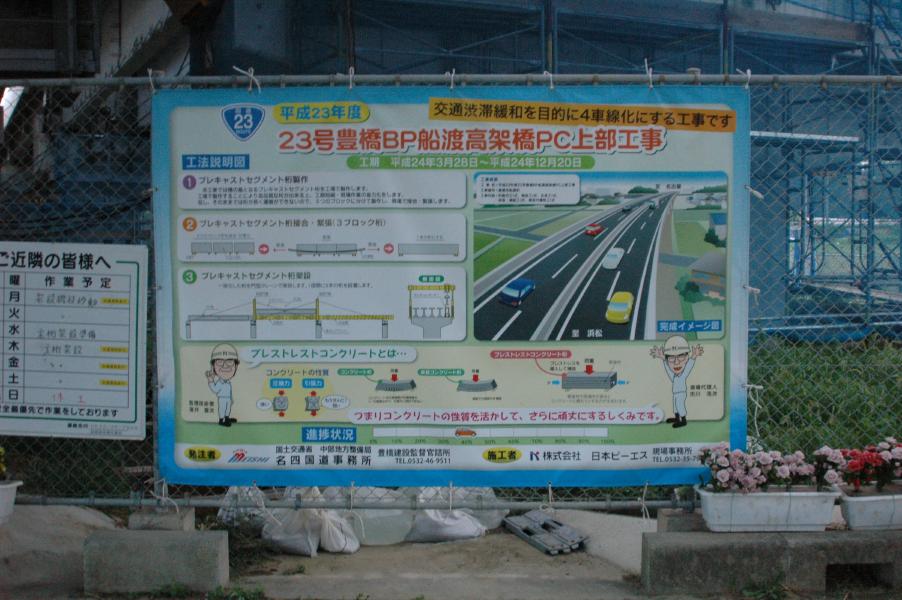

国道23号線船渡高架橋工事
高架橋工事の場所(北側の梅田川架橋現場の南側の位置になる

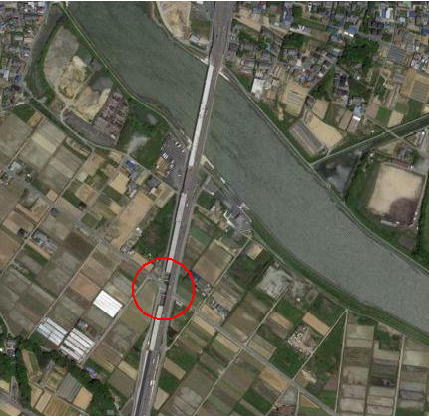

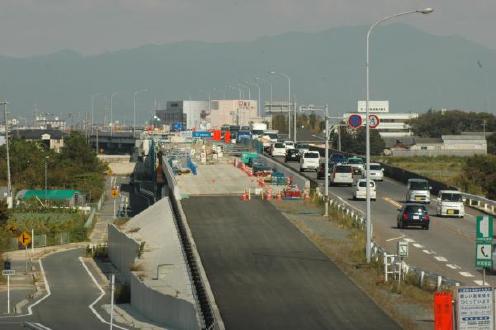

右の衛星写真は、梅田川の架橋が終り、コンクリートの白い色が確認できることから2012年5月以降の撮影と思われる

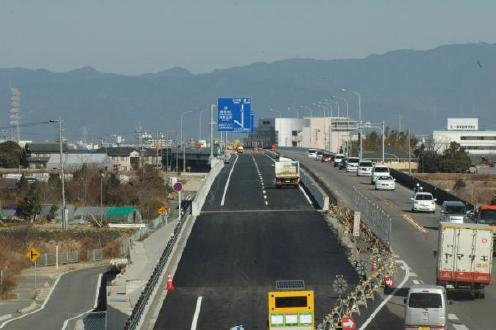

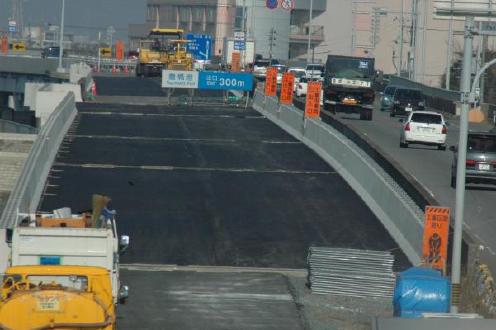

勝手に撮影していたが、工期は平成24年12月20までとなっていたので、事務所がなくなる前にと思いそれまでに撮影した画像をCDRにして、「勝手に撮影させていただきました」と告げて、事務所の責任者に提出しておいた。当然、物好きがいるなあと思われた事だろうが喜んで受け取っていただいたと勝手に思っている。先の梅田川の架橋の際も撮影しホームページに記載させてもらっている胸を伝え、このホームページを作らせていただくことをお願いし、承諾していただいた。

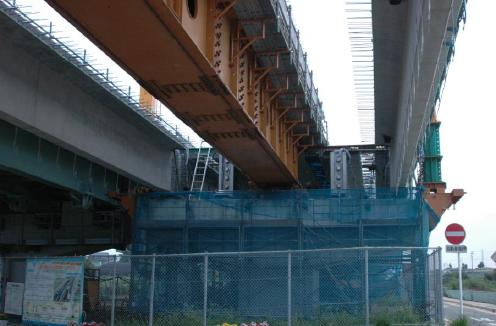

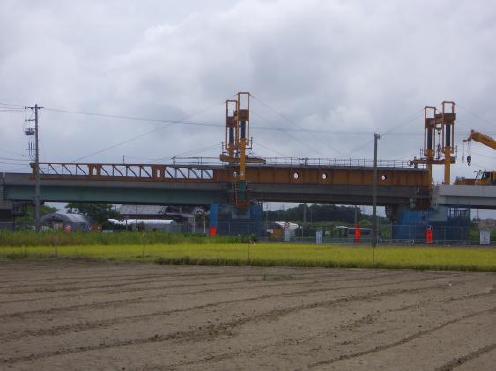

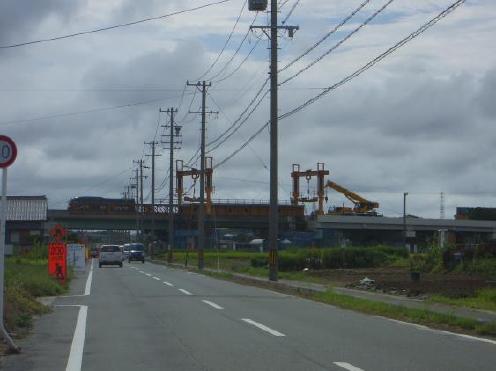

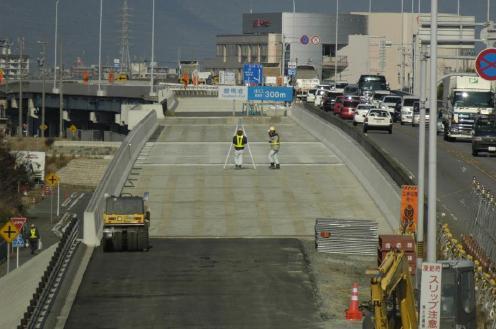

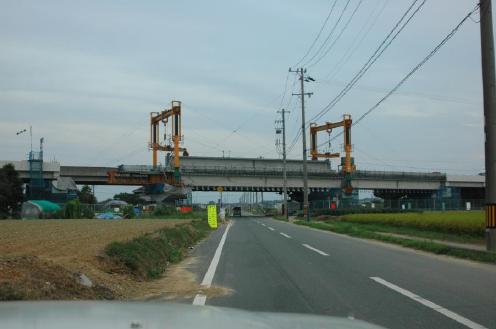

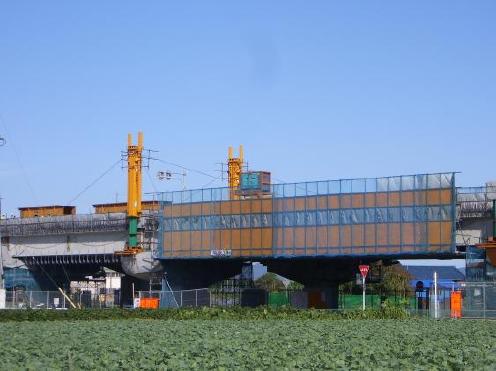

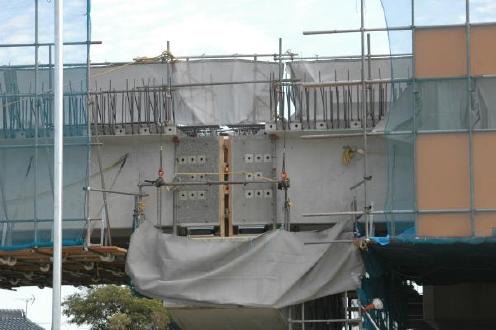

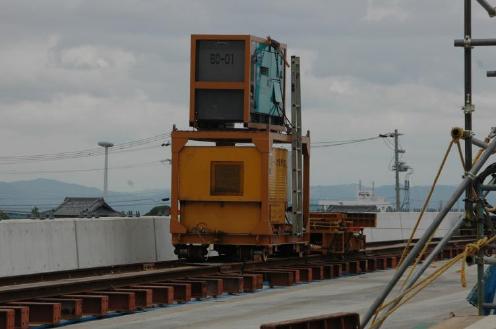

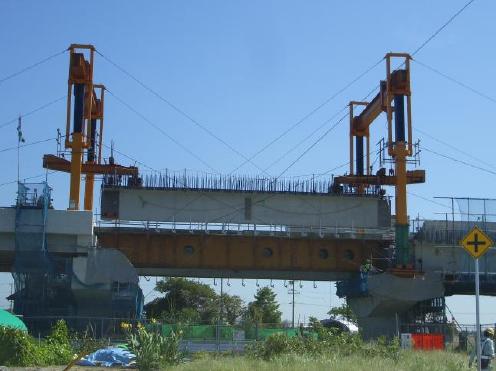

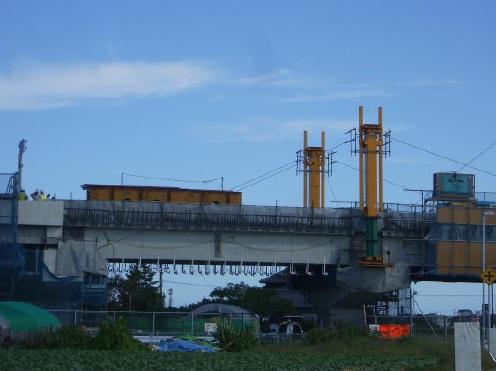

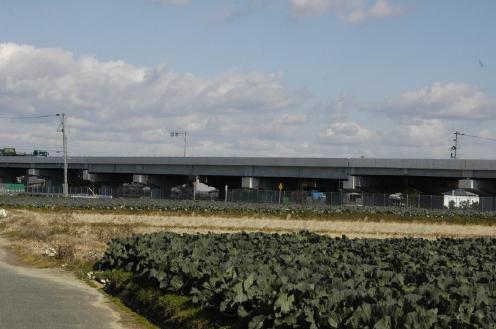

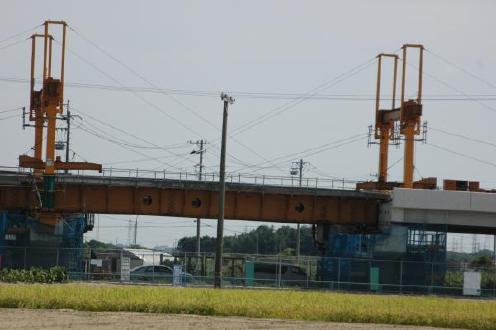

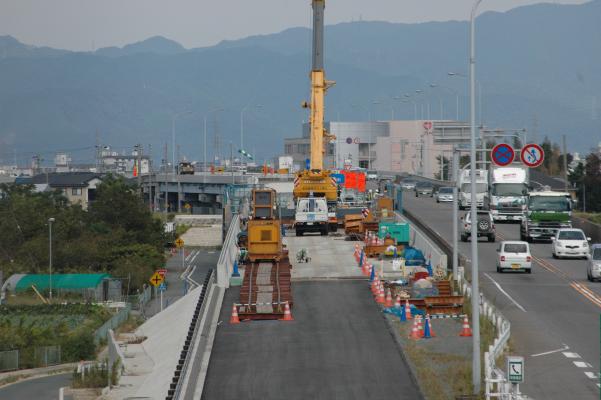

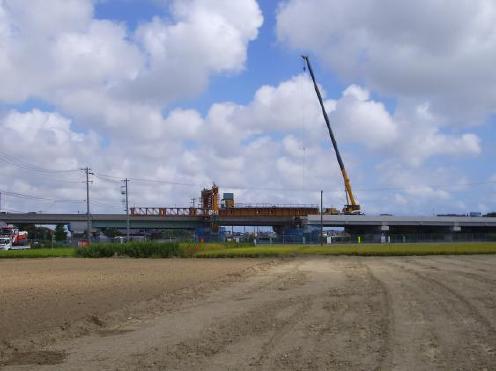

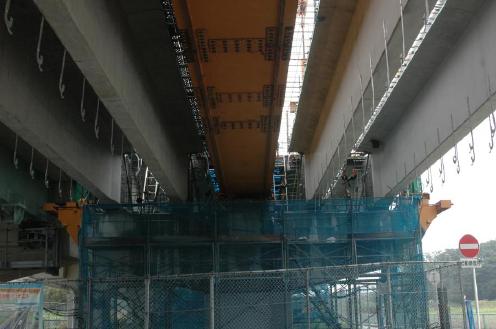

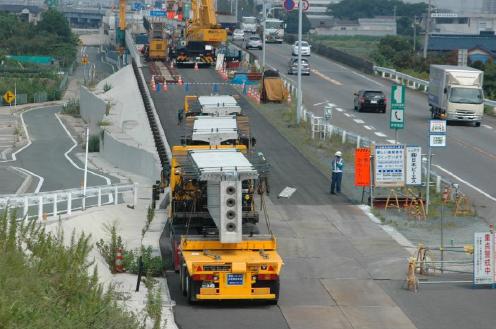

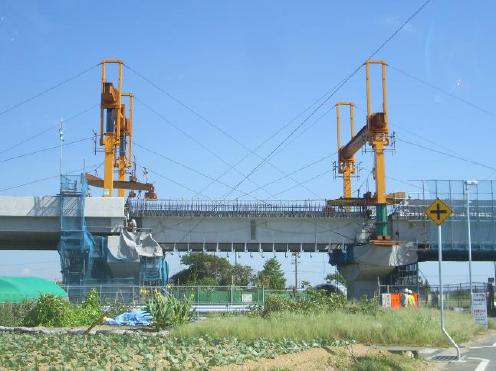

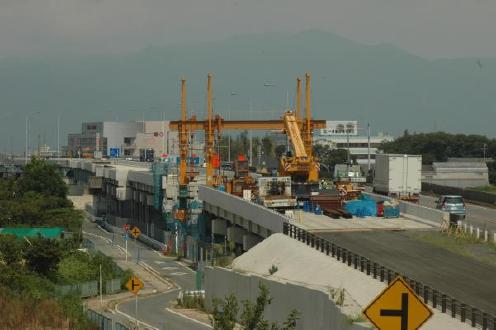

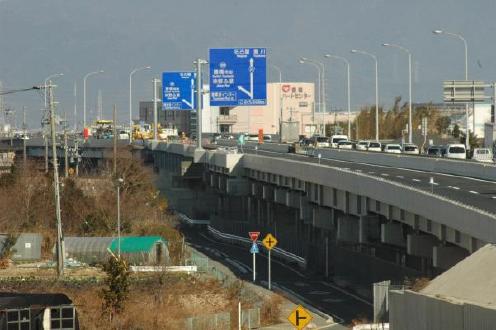

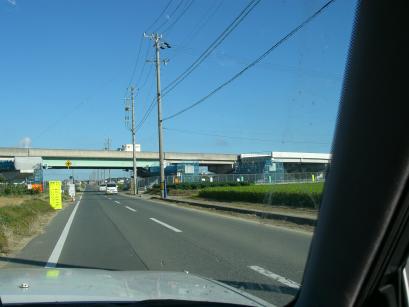

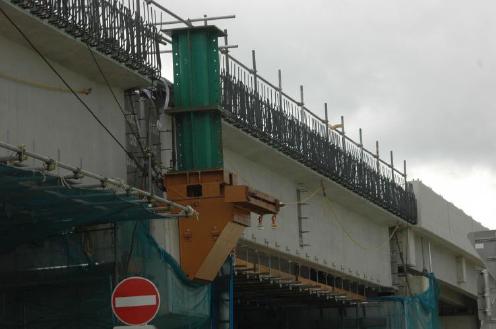

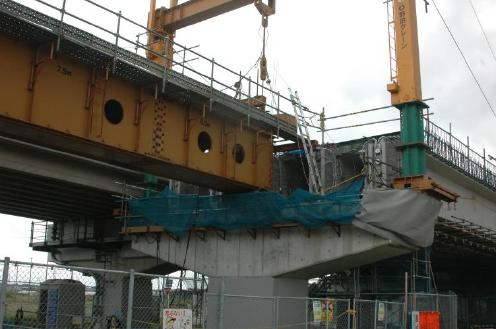

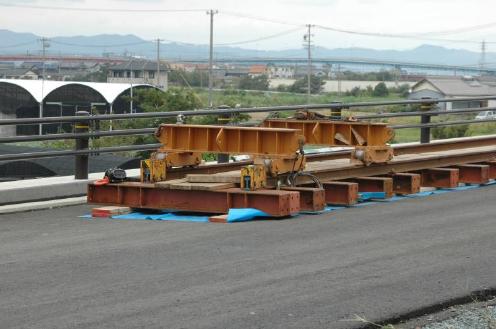

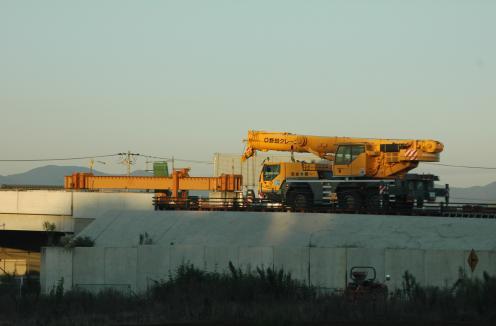

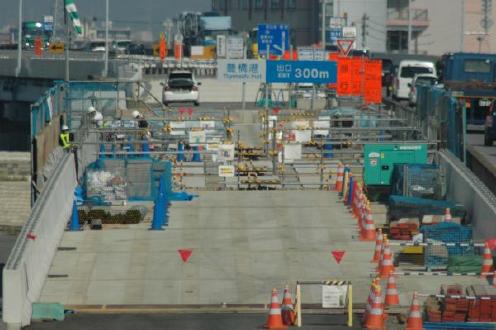

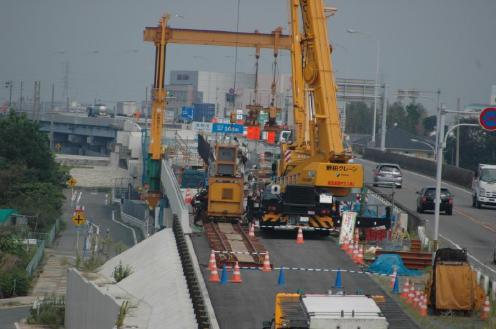

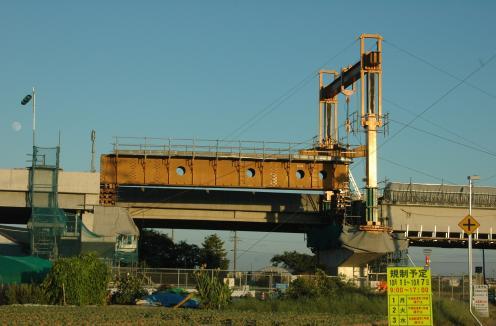

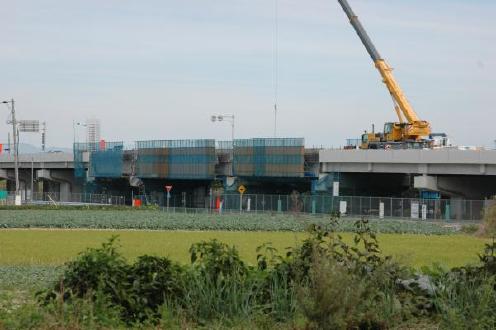

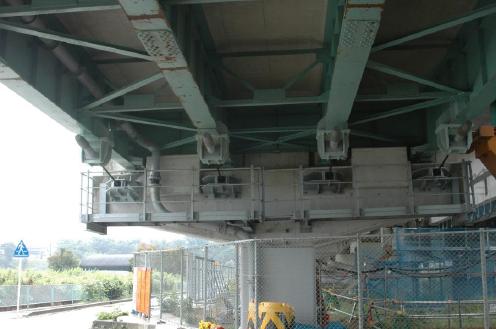

梅田川の橋の工事が、一段落したので、遠からず未工事部分の高架工事が、始まるだろうと思っていた。豊橋港IC拡張工事では、近くの空き地に鋼鉄の橋桁を組立て、でっかいクレーンが来て、「エイやっ」と吊り上げて据え付けていた。ここには、そんな空き地もないので上り側の高架から工事をするのかなと考えていた頃、写真のように工事が始まったことに気がついた。先端に手延機があるので梅田川架橋ように高架で桁を組み立てて押し出すのかと想像したが、見事に間違っていた。
