1. TOP >
  2. リニューアル事例のご紹介 >
  3. 内神田の建替え事例
内神田での建替え事例

5階建てのテナントビル兼タワーパーキングを10階建てのデザイナーズテナントビルへの
建替え例のご紹介
建替えの主旨
築後40年ほど経過し、老朽化や相続税の心配から建て替えをご検討されているオーナー様からご相談を受けました。
当社から設計事務所をご紹介し、デザイナーズテナントビルに建替えることとなります。
原状解体中では御座いますが動きがあり次第、順次掲載していきます。
建替え前
矢印
設計会社を決定する
着工1年前から建築コストとの兼ね合いを見ながら外観デザインを
決めていきます。
矢印
テナントの立退き交渉
事務所で賃貸しておりましたので、テナント代表者と移転先等の打ち合わせます。
難しい問題につきましては弁護士の先生と打ち合わせを行い交渉いたしました。
矢印
デザイン決定
建築デザインを決定致します。
どのようにすれば賃貸面積を増やせるか。近隣ビルに埋もれなく、特色のあるデザインはどうすれば良いかを考えます。
外観に関しては建替え後の新築ビル、近隣ビルの模型を作成し、歩いている人からどのように見えるのか。窓のデザインに関しても複数模型を作成し、細部まで検討いたします。
設計事務所、当社、オーナーを交え、議論していきます。

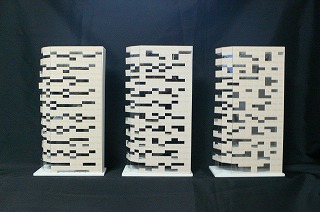

外観1

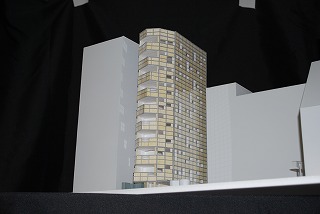

外観2
矢印
解体
立退き完了後解体を実施いたします。 複数の業者に相見積りをとり、施工金額を低くしながらも安心して施工を任せられる業者を選定致します。
建替えに際し、近隣への説明も行います。
解体中1 解体中2 解体中3 解体中4
矢印
地鎮祭
解体工事が無事完了し、新築工事へ移る前に地鎮祭を現地にて 執り行い、安全に竣工出来るよう祈願致しました。
地鎮祭 地鎮祭2
矢印
鉄骨組上げ
鉄骨造の為、ビルの基礎を作った後はあっという間に
鉄骨が組み上がって行きます。
3F部分の鉄骨
矢印
鉄骨組上げ完了
鉄骨が10階まで組み上がりました。
1階から10階までの鉄骨組み上げは1ヶ月程度で完成。
組み上げ後はスラブ配筋の作業へ移ります。
鉄骨が組み上がった為、屋上から北北東を撮影いたしました。
晴れていましたので、眺めも最高です。
10Fまでの鉄骨 屋上から北北東を撮影
矢印
地震による被災
3月11日、東北大地震が発生いたしました。
直ぐ現場事務所へ電話を入れましたが地震後回線混雑の為不通。
仕方なくメールでやり取りをしたところ、作業員は勿論、躯体にも、
影響は無いとのこと。
後日設計事務所にも確認をしてもらい、躯体に問題ないことを
オーナー様へご報告いたしました。
但し、日にちが進むにつれ、エレベーター工場やガラス工場が大打撃を
受け、資材の搬入が遅れる見通しであることが判明致しましたが、
資材が無くても作業が出来るところは工事を進めることとなりました。
矢印
竣工間際
竣工まで約1ヶ月となり、外観を覆っていたシートが外されました。
今は内部の仕上げを急ピッチで行っております。
竣工パース絵と比較しても違いを感じないく、
オーナー様も大変気に入っております。
3Fから外を撮影 竣工間際の外観
矢印
竣工
平成23年6月20日に無事竣工いたしました。
オフィスビルの一般的な外観であるグレーやレンガ調ではなく、
竹の主張しすぎることのない自然な色合い、
セキュリティや機能的に考えられた内装設備、
どれをとっても一級品の仕上がりです。

テナント募集もしておりますので、是非ご覧下さい。
アルテ大手町条件表
エントランス周り 外観1 外観2 内装
